AI 데이터센터 전력난이 진짜 병목인 이유 — 온사이트 발전 붐과 K-반도체·전력 산업 파장 (2026)

by 222b 2026. 7. 21.
반응형

AI 데이터센터 전력난이 진짜 병목인 이유 — 온사이트 발전 붐과 K-반도체·전력 산업 파장 (2026)

AI 데이터센터 전력난이 2026년 AI 경쟁의 진짜 병목으로 떠올랐어요. 예전에는 GPU 같은 반도체 연산 성능이 승부를 가른다고 봤는데, 지금은 그 GPU를 돌릴 전기와 송전망 연결이 발목을 잡고 있답니다. 이 글에서는 왜 병목이 전력으로 옮겨갔는지, 그래서 뜨는 온사이트 발전(가스터빈·연료전지·SMR) 붐이 무엇인지, 그리고 이 흐름이 K-반도체(HBM)와 전력기기 산업에 어떤 파장을 주는지를 배경부터 전망까지 차근차근 풀어 볼게요. 참고로 개별 종목 추천이 아니라 산업 흐름을 정리하는 글이에요.

AI의 진짜 병목은 GPU가 아니라 전력 — AI 데이터센터 전력난 2026

AI의 진짜 병목은 왜 전력일까요?

한마디로, 반도체는 구했는데 그걸 돌릴 전기와 송전망이 부족하기 때문이에요. 2026년 들어 국내외 매체와 기관은 "AI 구축 속도의 진짜 한계(hard limit)는 연산이 아니라 전력과 열 관리"라고 입을 모아요. 쉽게 말하면, 아무리 좋은 자동차 엔진(GPU)을 많이 사도 넣을 기름(전력)과 달릴 도로(송전망)가 없으면 못 달리는 셈이지요.

규모를 보면 왜 전력이 문제인지 바로 와닿아요. 국제에너지기구(IEA)의 'Energy and AI' 분석을 보면, 전 세계 데이터센터 전력 소비는 2025년 약 485TWh에서 2030년 약 950TWh로 두 배 가까이 늘고, 2030년쯤이면 전 세계 전력 수요의 약 3%를 차지할 전망이에요. 특히 AI 특화 데이터센터의 전력 소비는 2025년 한 해에만 50% 급증했고, 2025~2030년 사이 3배로 늘 것으로 봤답니다.

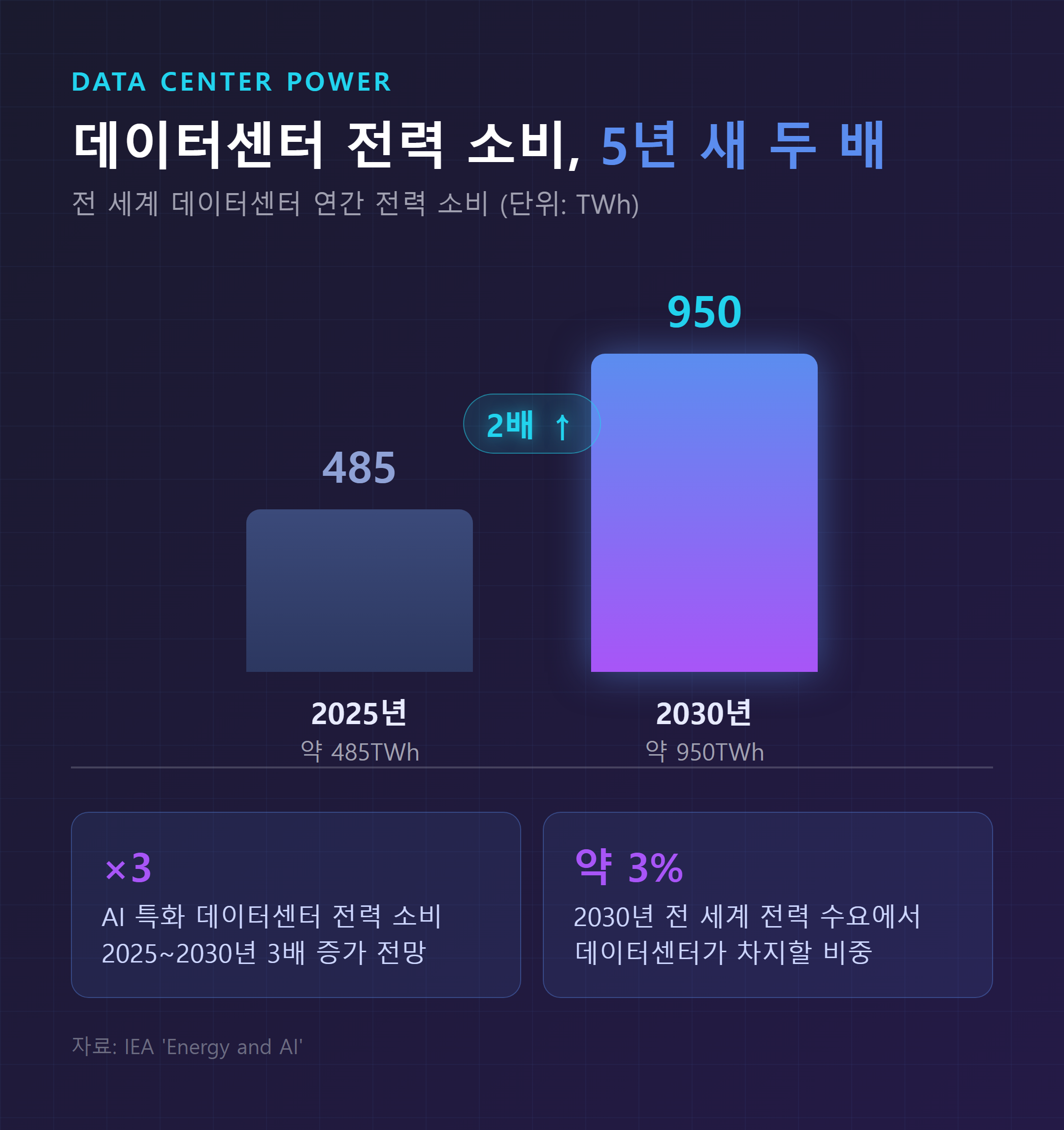

세계 데이터센터 전력 소비 2025년 485TWh에서 2030년 950TWh로 두 배 증가

미국은 전력이 얼마나 모자랄까요?

미국은 구조적으로 전기가 모자란 상황이에요. 미국은 2026년에 약 9.3GW 규모의 데이터센터 전력 공급 부족에 직면하고, 2028년에는 그 부족분이 45GW까지 커질 전망이에요. 이 45GW는 약 3,400만 가구가 1년에 쓰는 전력과 맞먹는 어마어마한 양이랍니다.

문제는 발전소를 지어도 송전망에 바로 연결하지 못한다는 점이에요. 미국 전력망 연결 대기열(interconnection queue)에는 약 2,300GW 규모의 발전·저장 설비가 줄을 서 있고, 여러 지역에서 대기 기간이 5년을 넘어요. 그런데 AI 데이터센터 한 곳이 요구하는 전력은 100~750MW나 되지요. 게다가 새로 늘어나는 전력 수요는 연 5~7GW인데 새로 들어오는 발전 설비는 연 2~3GW뿐이라, 약 2대1의 만성적인 공급 격차가 2032년까지 이어질 것이라는 분석도 있어요.

정리하면, 지금의 병목은 세 가지가 겹친 복합 병목이에요.

  • 발전 설비 자체가 부족해요.
  • 송전망 연결 대기가 수년씩 걸려요.
  • 변압기·스위치기어 같은 핵심 전력 부품의 납기(리드타임)가 폭증했어요.

그래서 뜨는 '온사이트 발전'이 뭔가요?

온사이트 발전은 데이터센터 옆에 발전 설비를 직접 지어, 전기를 현장에서 바로 만들어 쓰는 방식이에요. 영어로는 'behind-the-meter(계량기 뒤)'라고 부르는데, 전력망(그리드)을 거치지 않고 데이터센터가 자가발전으로 전력을 공급받는다는 뜻이랍니다. 수년씩 걸리는 송전망 연결을 기다리지 않으려고 나온 현실적인 해법이에요.

왜 이 방식이 뜰까요? 결국 시간 싸움이기 때문이에요. 미국 주요 데이터센터 시장에서 송전망 연결 대기는 평균 4년을 넘고, 요청부터 상업 가동까지 중앙값이 약 5년이에요. 지역별로는 콜럼버스가 84개월, 실리콘밸리가 72개월, 그나마 빠른 피츠버그도 36개월이나 걸려요. 반면 온사이트 발전은 훨씬 빨라요.

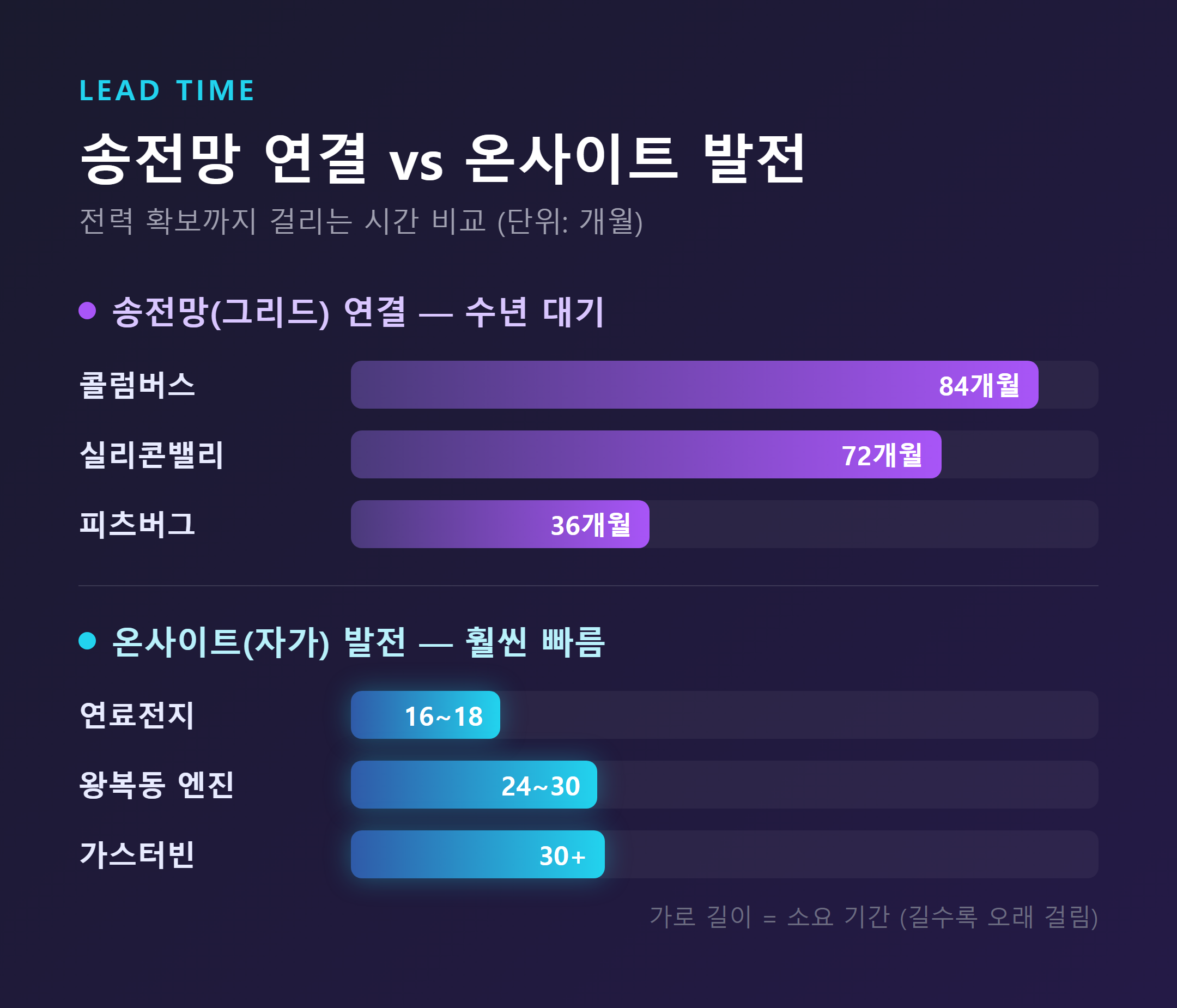

송전망 연결 vs 온사이트 발전 리드타임 비교

발전 방식은 어떤 종류가 있을까요?

발전원마다 속도와 성격이 달라서, 지금 당장 깔 수 있는 것과 중장기 대안이 나뉘어요. 아래 표로 정리해 볼게요.

발전 방식설치까지 걸리는 시간특징
연료전지16~18개월지금 당장 6개월~1.5년 안에 설치 가능한 단기 대안
왕복동 엔진24~30개월대형 부하를 빠르게 커버
가스터빈30개월+대규모 주력이지만 발주 폭주로 납기 지연
SMR(소형모듈원전)상업 가동 2028~2035년무탄소·안정적이나 시점이 늦은 구조적 대안
  • 천연가스(가스터빈·왕복동 엔진): 지금 당장 대규모로 깔 수 있는 현실적 주력이에요. RBC 등은 "천연가스가 데이터센터 붐을 떠받친다"고 정리해요.
  • 연료전지: "SMR은 아직 멀었고, 지금 당장 설치 가능한 발전원"으로 주목받아요. 미국 대표 연료전지 기업(예: 블룸에너지)이 AI 데이터센터 붐을 타고 급등했다는 보도도 있었어요.
  • 태양광+ESS: 재생에너지에 에너지저장장치(ESS, 전기를 담아 뒀다 쓰는 배터리 설비예요)를 더해 보조 전력원으로 병행해요. 국내에선 "ESS·전력인프라가 넥스트 반도체가 될까"라는 프레임도 등장했어요.
  • SMR(소형모듈원전): 무탄소에 안정적인 전력이지만 상업 가동이 대체로 2028~2035년으로 중장기라, 단기 해결책이라기보다 구조적 대안이에요.

규모감을 보태면, behind-the-meter·하이브리드 방식이 신규 데이터센터 증분 전력 수요에서 차지하는 비중이 2025년 10~20%에서 2030년 50~60%로 커질 것으로 전망돼요. 절반 이상을 자가발전이 메우게 된다는 이야기지요.

빅테크는 원전까지 계약하고 있어요

전력을 확보하려고 빅테크가 아예 원자력까지 손을 뻗고 있어요. 2026년 5월 기준, 주요 하이퍼스케일러(초대형 클라우드·AI 기업이에요)가 저마다 최소 1건 이상 원전 계약을 맺어, 총 13개 프로젝트·약 9.8GW 규모의 원자력을 AI 데이터센터용으로 약정했어요.

  • 마이크로소프트 × 스리마일섬: Constellation과 20년 계약으로 폐쇄됐던 원전을 재가동해 837MW를 전량 인수해요(약 160억 달러 규모). 재가동 목표는 2027~2028년이에요. 별도로 핵융합 스타트업 Helion과 2028년부터 50MW 공급 협약도 맺었어요.
  • 구글 × 카이로스 파워: 2024년 10월에 세계 첫 기업 SMR 구매계약을 맺었어요. 용융염 원자로 6~7기로 500MW를 확보하고, 첫 호기 2030년 가동을 목표로 해요.
  • 아마존 × X-energy: X-energy에 7억 달러를 투자해 고온가스로 최대 12기를 확보하고, Susquehanna 원전 옆에 200억 달러가 넘는 AI 캠퍼스를 조성해요.
  • 메타 × TerraPower·Oklo 등: 최대 6.6GW 확보를 계획하고 있어요. 참고로 빌 게이츠의 테라파워는 미국 첫 SMR 건설 승인을 받았는데, SK그룹이 2대 주주이고 한수원도 지분을 투자해 K-자본과 연결돼 있어요.

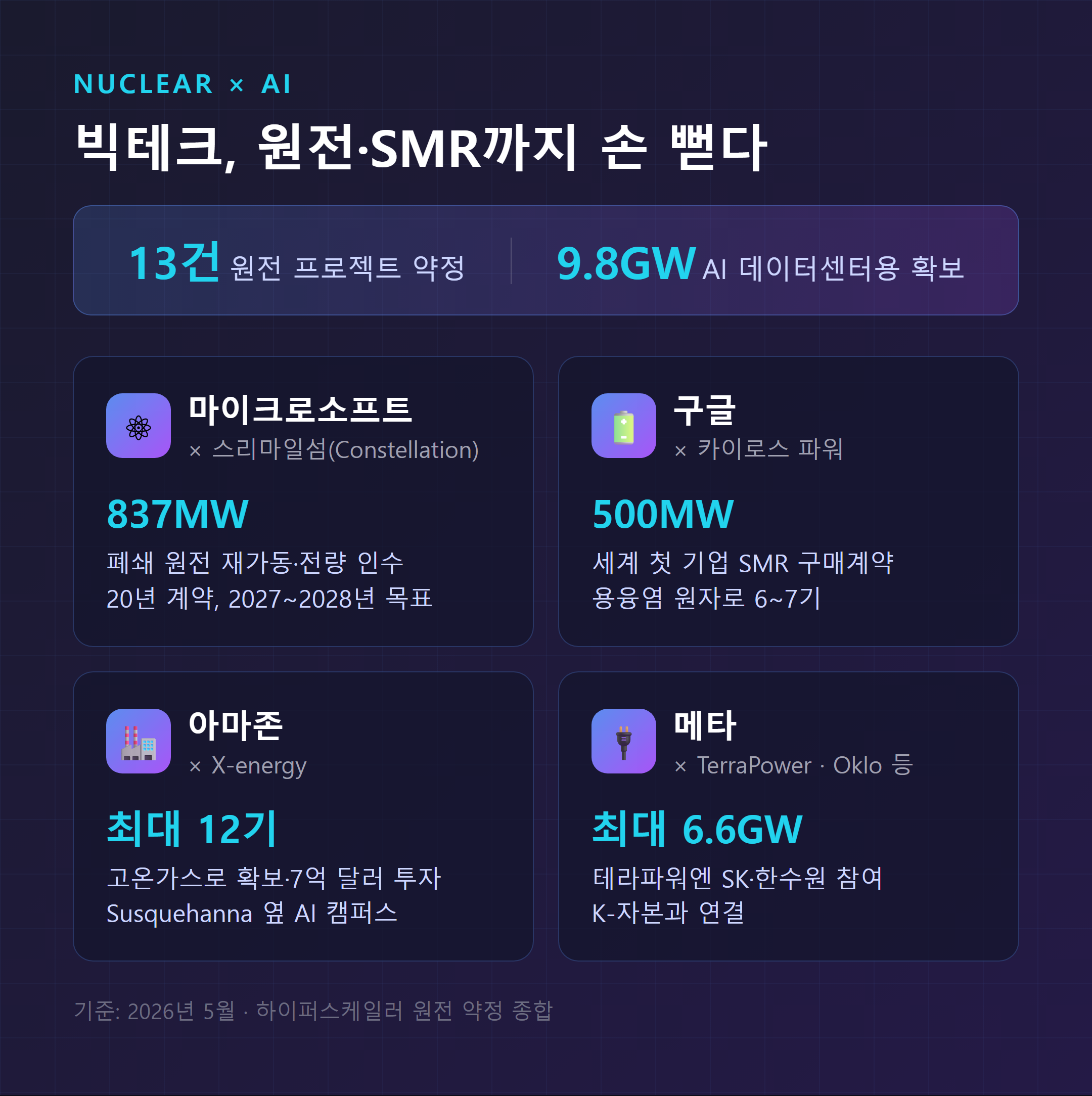

빅테크 원전·SMR 계약 현황 — 총 13건 9.8GW

2026년 지금, 물량은 얼마나 밀렸을까요?

전력이 모자라다 보니 계획했던 데이터센터의 상당수가 실제로는 착공조차 못 하고 있어요. 블룸버그 인용 보도를 보면, 2026년 미국 가동 목표 데이터센터 물량 12~16GW 중 실제 착공은 약 5GW에 그쳐, 전체의 약 60%가 표류할 가능성이 있어요. 다른 분석에서는 2026년 미국 AI 데이터센터의 절반 가까이가 약 7GW의 전력 격차로 지연되고 있다고 봤고, 시장조사기관 가트너는 "2026년까지 전력 부족이 전체 데이터센터 확장의 30% 이상을 지연시킬 것"으로 전망했어요.

여기에 부품 병목이 지연을 더 키웠어요. 관세 등으로 변압기·스위치기어 가격이 2~3배 뛰었고, 변압기 리드타임은 5년까지 늘었어요. 인허가는 주민 반발로 늦어지고요. 옴디아는 "2025년 1분기 대비 메모리·저장장치 비용이 각각 5배·3배 폭등했다"고 진단하기도 했답니다.

트렌드의 방아쇠 — 온사이트 발전용 SCR 촉매 수주

이 흐름을 보여 주는 최근 사례가 하나 있어요. 2026년 7월 21일, 탈질촉매 기업 '나노'가 400만 달러(약 54억 원) 규모의 북미 AI 데이터센터 온사이트 발전설비용 SCR 촉매 공급계약을 맺었다고 밝혔어요. 북미 AI 데이터센터 온사이트 발전 시장에 처음 진입한 사례예요. 적용처는 해외 글로벌 TOP3 가스터빈 메이커의 가스터빈이 들어간 북미 AI 데이터센터 복합단지 내 가스발전설비고요.

그런데 SCR 촉매가 뭘까요? SCR(선택적촉매환원)은 가스터빈·엔진이 내뿜는 질소산화물(NOx)을, 암모니아를 환원제로 써서 무해한 질소와 물로 바꿔 주는 대기오염 저감 촉매예요. 데이터센터가 가스로 자가발전을 하면 NOx 배출 규제를 맞춰야 하니까, 온사이트 발전이 늘수록 SCR 촉매 수요도 함께 늘어나는 '숨은 수혜' 부품인 셈이에요. 나노는 앞서 2026년 6월 17일에도 미국 전력사에 155억 원 규모 SCR 촉매 공급을 발표했고, 데이터센터용 고밀도 촉매 전용 신공장을 2026년 11월에 준공할 예정이에요.

여기서 중요한 건 개별 종목 속보가 아니라 그 배경이에요. '전력난 → 온사이트 발전 붐 → 발전설비·촉매·전력기기 수요 증가'라는 구조적 흐름이 진짜 이야기고, 나노 건은 그 흐름의 한 단면일 뿐이에요.

K-반도체와 전력 산업엔 어떤 파장이 올까요?

전력 병목은 한국 산업에 양면으로 작용해요. 반도체(HBM)에는 시각이 엇갈리는 이슈를, 전력기기 산업에는 뚜렷한 수혜를 만들어 내고 있어요.

HBM은 악재일까요, 기회일까요?

이 부분은 전문가들 사이에서도 의견이 갈려서, 한쪽으로 단정하기 어려워요. 양쪽 논리를 나란히 살펴볼게요.

먼저 신중론(지연 우려)이에요. HBM 매출은 데이터센터가 완공되고 서버가 입고돼야 실현돼요. 그러니 전력난으로 준공이 밀리면 서버 입고가 늦어지고, 결국 HBM·기업용 SSD 수요 시점이 뒤로 밀릴 수 있다는 거예요. 2026년 계획 물량 60% 표류 시나리오가 현실이 되면 단가 하락 압박이나 재고 누적으로 이어질 수 있다는 것이 이른바 'K-반도체 고점론'의 논리예요(글로벌이코노믹·옴디아 등).

반대로 낙관론(수요 견조)도 있어요. 세계반도체무역통계기구(WSTS)는 2026년 글로벌 반도체 시장이 전년비 25% 넘게 성장해 약 9,750억 달러에 이르고, 메모리는 30%대 성장으로 전체를 웃돌 것으로 전망했어요. SK하이닉스는 2026년 생산분 HBM을 이미 완판했고, HBM4 공급 단가는 이전 세대 대비 약 50% 올랐어요. SK하이닉스 뉴스룸은 2026년을 "HBM이 이끄는 메모리 슈퍼사이클"로 규정하기도 했고요. 이 시각에서는 물량 지연이 '수요 소멸'이 아니라 '실현 시점의 이연'일 뿐이고, 오히려 공급이 타이트해 가격이 견조하다고 봐요.

정리하면, 전력 병목이 HBM에 '수요를 없애는 악재'인지 '실현을 늦추는 타이밍 이슈'인지가 2026년 반도체 논쟁의 핵심이에요. 어느 쪽이 맞다고 단정하기보다, 두 시각을 함께 놓고 보는 편이 안전해요.

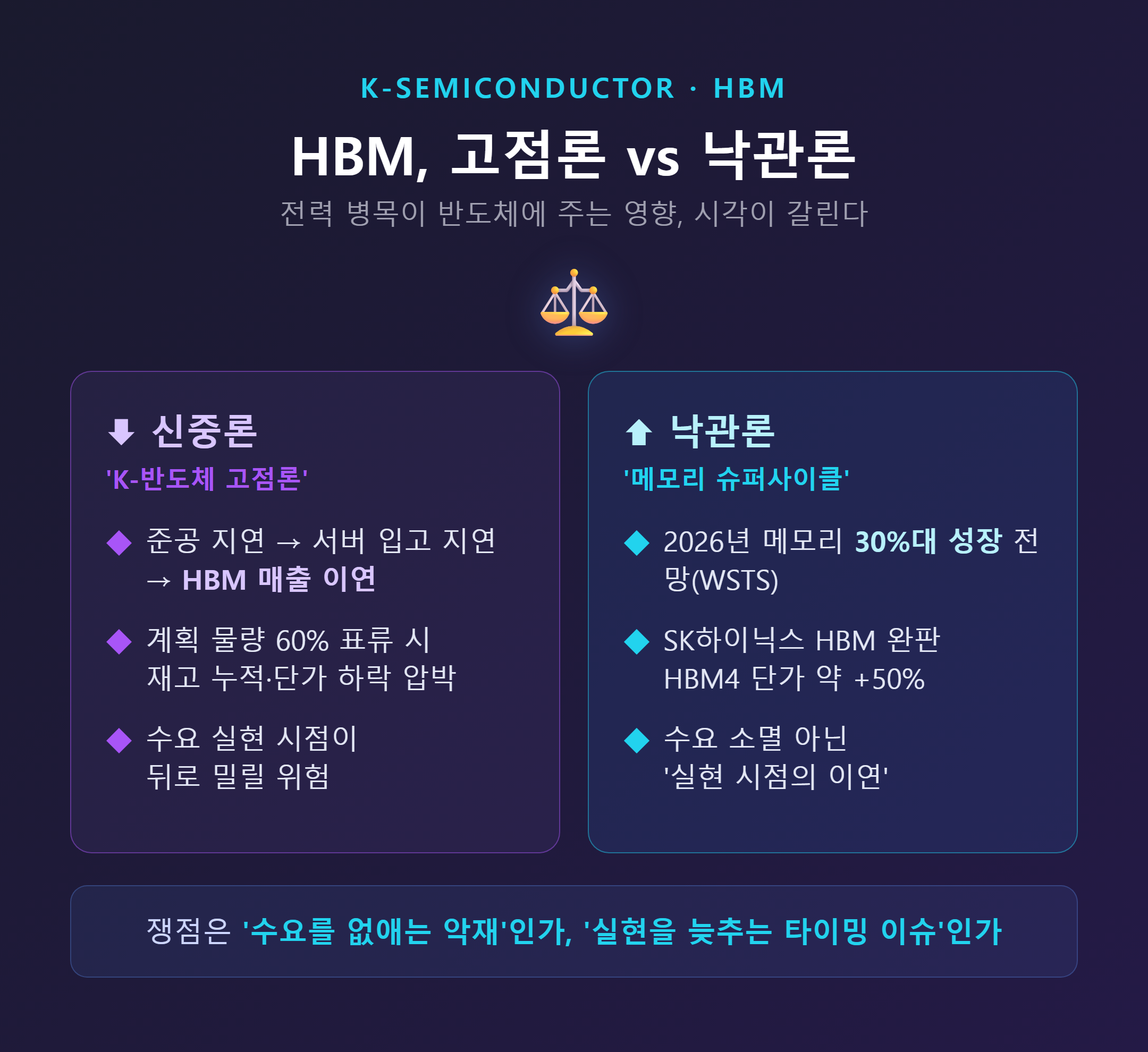

HBM 고점론 vs 낙관론 균형 비교

전력기기 산업은 뚜렷한 수혜예요

반면 전력 설비 산업은 반대편에서 사상 최대 호황을 맞고 있어요. AI 데이터센터 급증에 미국 노후 전력망 교체, 리쇼어링까지 겹치면서 초고압 설비 수요가 폭증했기 때문이에요. 한국의 초고압 변압기 상반기 수출액은 사상 처음 1조 원을 돌파했고, 국내 전력기기 3사가 미국 핵심 공급망으로 떠올랐어요.

  • 효성중공업: 2026년 2월 미국 주요 송전망 운영사와 약 7,870억 원 규모의 765kV급 초고압 변압기 공급계약을 맺었어요(국내 전력기기 단일 수출 최대). 테네시 멤피스에 3억 달러를 투자하고요.
  • HD현대일렉트릭: 1분기 말 수주잔고가 약 11.8조 원인데, 그중 북미가 약 8.2조 원으로 70%를 차지해요. 앨라배마 제2공장으로 생산능력을 50% 확대할 계획이에요.
  • LS일렉트릭: 수주잔고 약 5.6조 원으로 두 자릿수 증가했고, 세계 첫 직류(DC) 공장을 가동했어요.

세 회사 모두 2026년 1분기에 나란히 최대 실적을 냈어요. 이 밖에도 SMR·원전 밸류체인(테라파워 등에 SK·한수원 참여), 연료전지·ESS 같은 전력인프라, 그리고 앞서 본 SCR 촉매까지 수혜 갈래가 여러 방향으로 뻗어 있답니다.

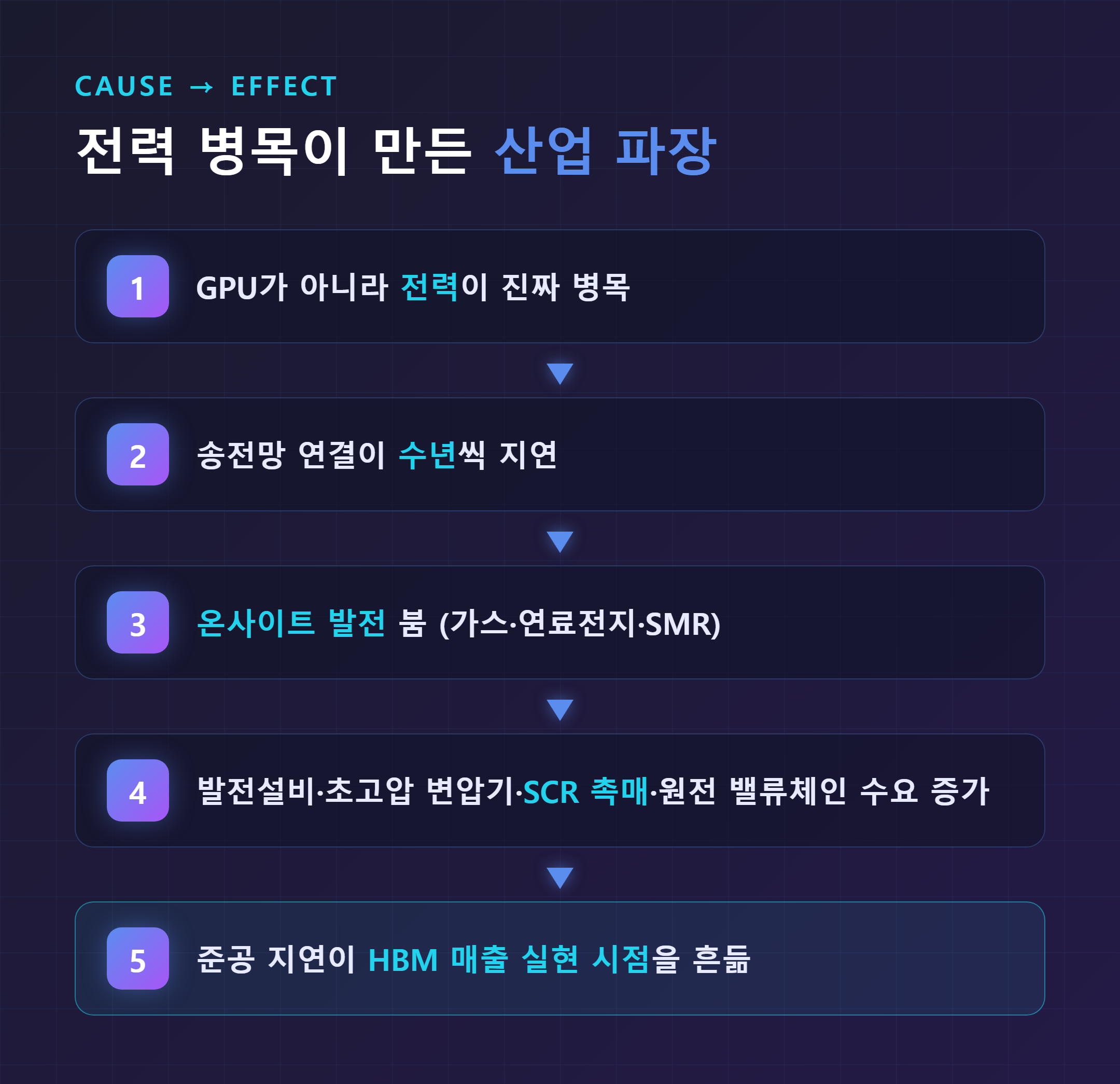

전력 병목이 만든 산업 파장 흐름도

앞으로 전망은 어떻게 될까요?

전력 병목은 단기간에 풀리기 어려운 구조적 문제로 보는 시각이 많아요. 원전 재가동이나 SMR 같은 신규 대형 전원의 실제 가동 시점이 대체로 2027~2035년으로 뒤에 있기 때문이에요(마이크로소프트 스리마일섬 2027~2028년, 구글 카이로스 SMR 2030년 등). 그 공백은 가스 온사이트 발전과 연료전지가 메우는 흐름이 최소 2020년대 후반까지 이어질 것으로 전망돼요.

큰 쟁점은 "전력난이 AI 성장의 진짜 한계가 될까"예요. 이 역시 두 시각이 팽팽해요.

  • 한계론: 가트너 등은 전력 부족이 데이터센터 확장의 30% 이상을 지연시킨다고 봐요. 전력·부품·인허가가 동시에 막힌 복합 병목이라, 자본만으로는 빨리 못 푼다는 시각이에요.
  • 적응론: 빅테크가 자가발전과 behind-the-meter로 그리드를 우회하고, 전력기기·발전설비 공급이 폭발적으로 늘며 시장이 스스로 병목을 완화한다는 시각이에요. 결국 '성장이 멈춘다'기보다 '전력 확보 능력이 승패를 가른다'는 재편으로 해석하지요.

정리하면, 2026년 AI 경쟁의 무게중심은 연산에서 전력으로 옮겨갔어요. GPU가 아니라 전력이 병목이 되고, 송전망 연결이 수년씩 걸리자 데이터센터가 옆에서 직접 발전하는 온사이트 발전 붐이 일었고, 그 붐이 발전설비·초고압 변압기·SCR 촉매·원전 밸류체인 수요를 키우는 한편, 준공 지연이 HBM 매출 실현 시점을 흔들며 K-반도체 논쟁을 낳았어요. "AI의 진짜 병목은 전력이었다"는 한 문장이 이 전체를 꿰뚫는 셈이에요.

마지막으로 한 가지만 덧붙일게요. 이 글은 산업 흐름을 이해하기 위한 정리이지 특정 종목의 매수·매도 권유가 아니에요. 수혜 논리가 보인다고 해도 실제 투자 판단은 언제나 본인의 몫이라는 점을 기억해 두면 좋아요. 처음엔 용어가 낯설어도, 전력이라는 하나의 열쇠로 AI 산업을 다시 보면 큰 그림이 훨씬 또렷하게 보일 거예요.
